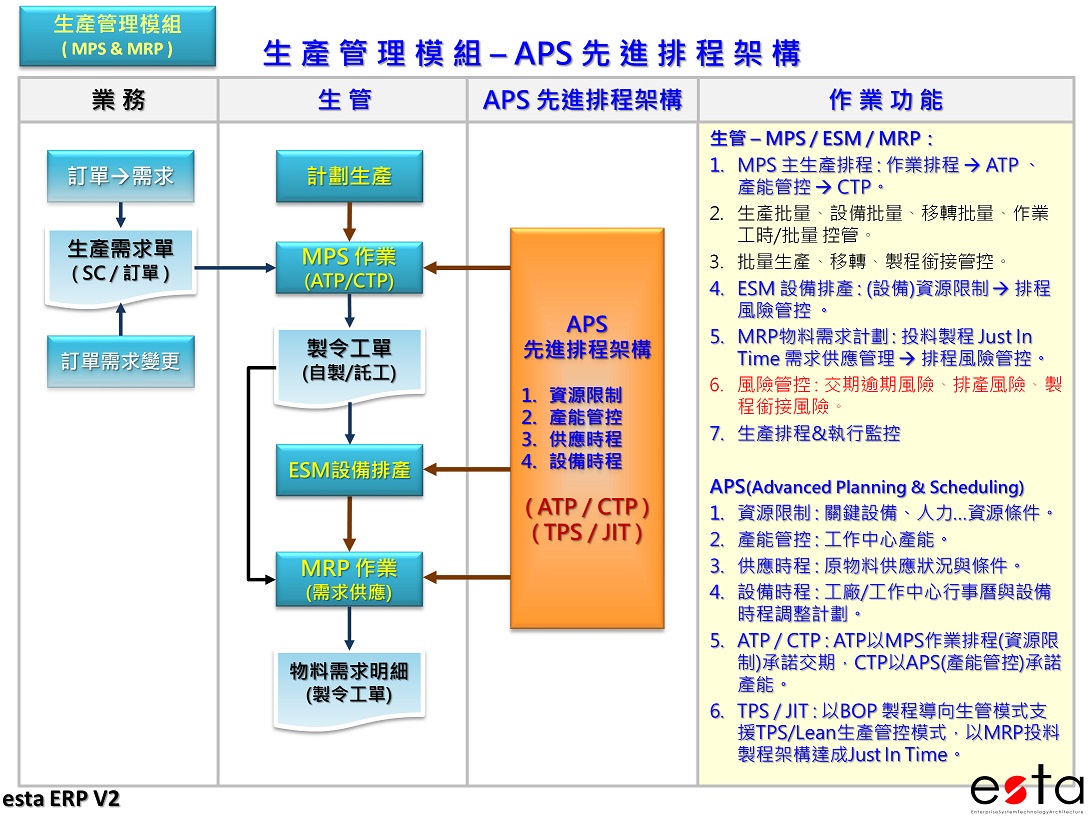

1. MPS 主生產排程 : 作業排程-->ATP承諾交期、產能管控-->CTP承諾產能。
2. 生產批量、設備批量、移轉批量、作業工時/批量-->離散製造生產模式管控。
3. 批量移轉、製程銜接控制-->製程銜接風險管控。
4. MRP物料需求計劃 : 以投料製程實現 Just In Time 的需求供應管理-->排程風險管控。
5. 風險管控 : 交期逾期風險控制、排產風險管控、製程銜接風險管控。
1. 資源限制 : 關鍵設備、人力…資源條件。
2. 產能管控 : 工作中心產能、機台設備產能、關鍵資源產能 限制。
3. 供應時程 : 原物料供應狀況與條件-->Just In Time。
4. 設備時程 : 工廠行事曆與設備時程調整計劃,標準工時、延長工時、異常調整工時。
5. ATP / CTP : ATP以MPS作業排程(資源限制)承諾交期,CTP以APS(產能管控)承諾產能。
6. TPS / JIT : 以BOP 製程導向生管模式支援TPS/Lean豐田式精實生產管控模式,以MRP+投料製程架構實現Just In Time。

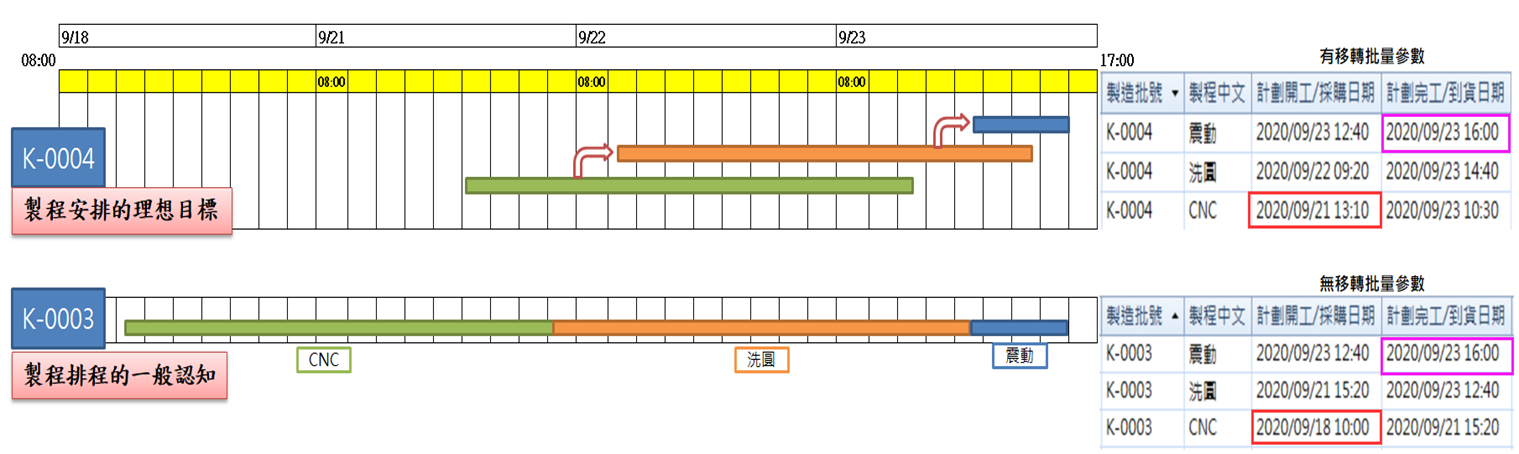

7. Overlapping : 以各製品-製程參數模型演算製程重疊排程,以實現TPS小批量移轉模式。
